紅谷大廈維修工程本月內裙樓屋面已完成保溫磚鋪貼工作,空調等設備基礎已完成施工,裙樓屋面風管已安裝到位,裙樓屋面翻修工作整體基本完成。
B座南面幕墻打膠及破損玻璃更換工作已全部完成,相關部位施工所需吊籃年前已完成拆除,B座北面幕墻打膠及破損玻璃更換工作年后繼續推進,預計3月上旬可全部完成,之后將統一安排B座外幕墻清洗工作。
第二批次更換電梯對應電梯廳前室部位已完成墻面磚、門套、門檻石更換等工作,最終于2017年1月20日同步電梯驗收時間節點完成。

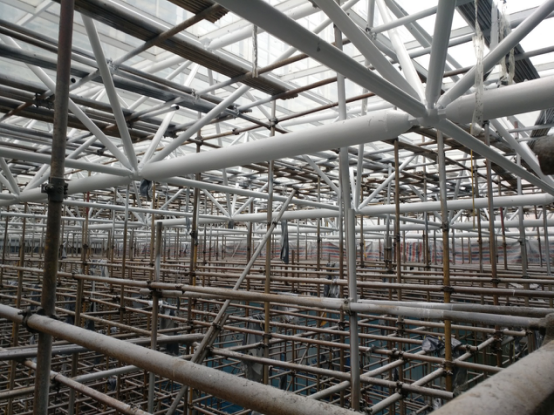

紅谷大廈中庭鋼桁架除銹以及底漆、防火漆施工等工作已于年前完成,剩余兩遍面漆的施工考慮到年后工作日施工,油漆味道較重,影響大樓辦公人員年后上班的工作環境,也已于2017年2月2日前(初五、初六兩天搶工)順利完成,并安排三臺大型抽風機分散排風換氣,確保了年后大樓內的正常辦公環境。整個中庭腳手架的拆除工作預計2月底可基本完成。
