昌南大道東延工程2014年3月進展情況
日期:2014-03-20
項目已取得立項、可研、環評、安評、水土保持方案、管綜等批復,工程用地預審已獲批準,完成了施工圖審查。己辦理建設工程規劃許可證、質檢、安監及施工許可證手續,涉及青山湖區和南昌縣的前期征拆工作基本完成。

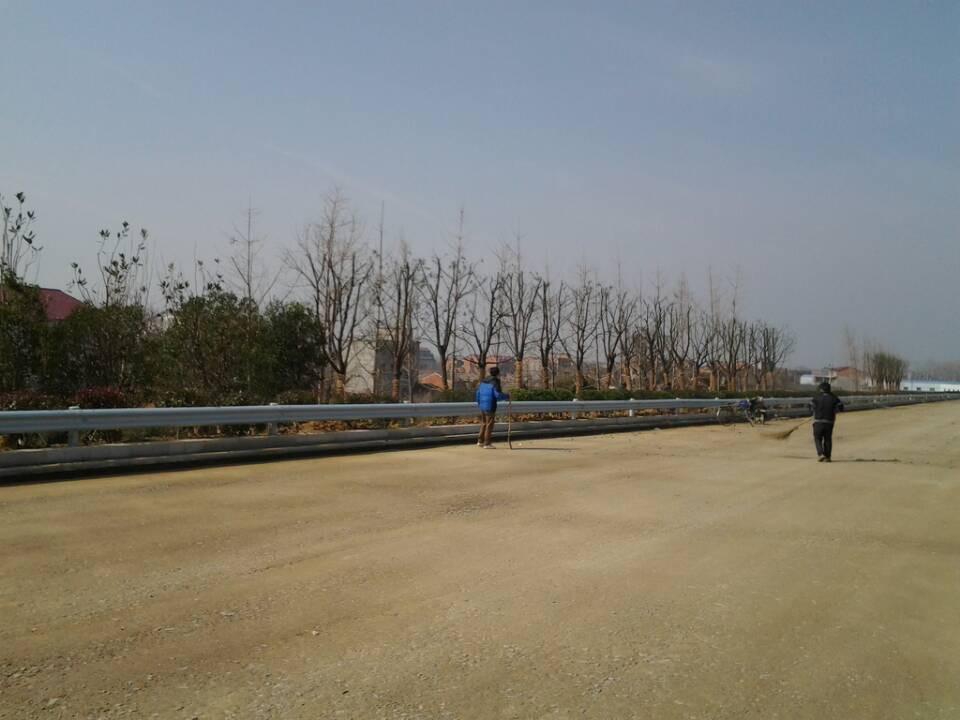

路基工程己完成填筑約236萬方,占總量100%;清表完成約12.4萬方,占總量98%;清淤約10.6萬方,占總量84%;拋石擠淤約131615.0m3,占總量100%;挖臨時排水溝約6000方,占總量100%;漿砌片石防護完成1.6萬方,占總量94%;級配碎石己攤鋪40189方,占總量100%;水穩己攤鋪52184方,占總量79.7%;路緣石己安裝7500米,占總量72.8%;綠化填土21.5萬方,綠化種植16000平方;瀝青混凝土己攤鋪4900方,占總量12.3%。
撫河大橋樁基完成410根,占總量100%,承臺20個,系梁141個,連續梁墩身14個,墩柱282個,蓋梁141個,占總量100%;撫河大橋30米箱梁預制685片、己安裝685片,占總量100%;主橋己完成連續梁左幅260m,右幅260m,跨東堤連續梁己完成右幅192m,左幅203.6;跨西堤連續梁己完成左幅150m,右幅120m;防撞墻己完成6770米,占總量78.2%,橋面鋪裝己完成2960m,占總量55.8%,濕接縫及濕接頭己完成113跨,占總量80%。
項目通道涵、排水管等工程已基本完成;K5+385.781橋、K3+440橋己基本完成施工。
